工程建设简报
(总第27期)
上海财经大学新校区建设办公室编 2015年11月20日
一、基本建设项目工程进度情况
1、主校区体育馆项目地下室结构已封顶,目前正在继续浇筑地上一层混凝土。
2、科研实验中心大楼项目,目前已完成施工招标以及施工图审图,并于11月12日举行了奠基仪式,现正向区规土局申报规划许可证审批工作。
二、在建房屋修缮、基础设施改造项目工程进度情况
1、国定路学生艺术中心项目已完成方案设计,正在进行施工与施工监理招标。
2、国定校区教辅楼(第一食堂)修缮工程已完成结构工程,正在进行室内水、电排管,排烟管道等室内装修工程
3、育衡楼修缮工程(一期)工程目前正在施工招标阶段。
4、教育技术中心北楼四层办公区及部分公共设施修缮工程目前已完成内部管线排布及空调安装,正在进行吊顶装饰等室内装修工程。
5、武川校区风雨操场修缮工程已完成土建与钢结构施工,正在进行内部装饰装修,预计12月底竣工。
6、中山北一路校区锅炉房改造工程已完成结构加固工程以及室内管线排布排管,正在准备空调安装等室内装修工程。
7、中山北一路校区图书馆修缮工程正在进行施工招标,局部进行二次装修设计。
三、工程建设其他工作
1、每周一上午例行召开工程管理会议,研究解决在建工程中存在的问题。
2、每月底对所有新建办建设工地进行安全检查。
报:方华 副校长
送:审计监察处、财务处、教育技术中心、后勤管理处、保卫处
10月月末安全大检查
新建办于10月27日下午组织保卫处、后勤管理处、后勤实业中心对在建工程项目进行了例行安全大检查,存在问题如下:
1、中山北一路校区教学楼修缮工程:

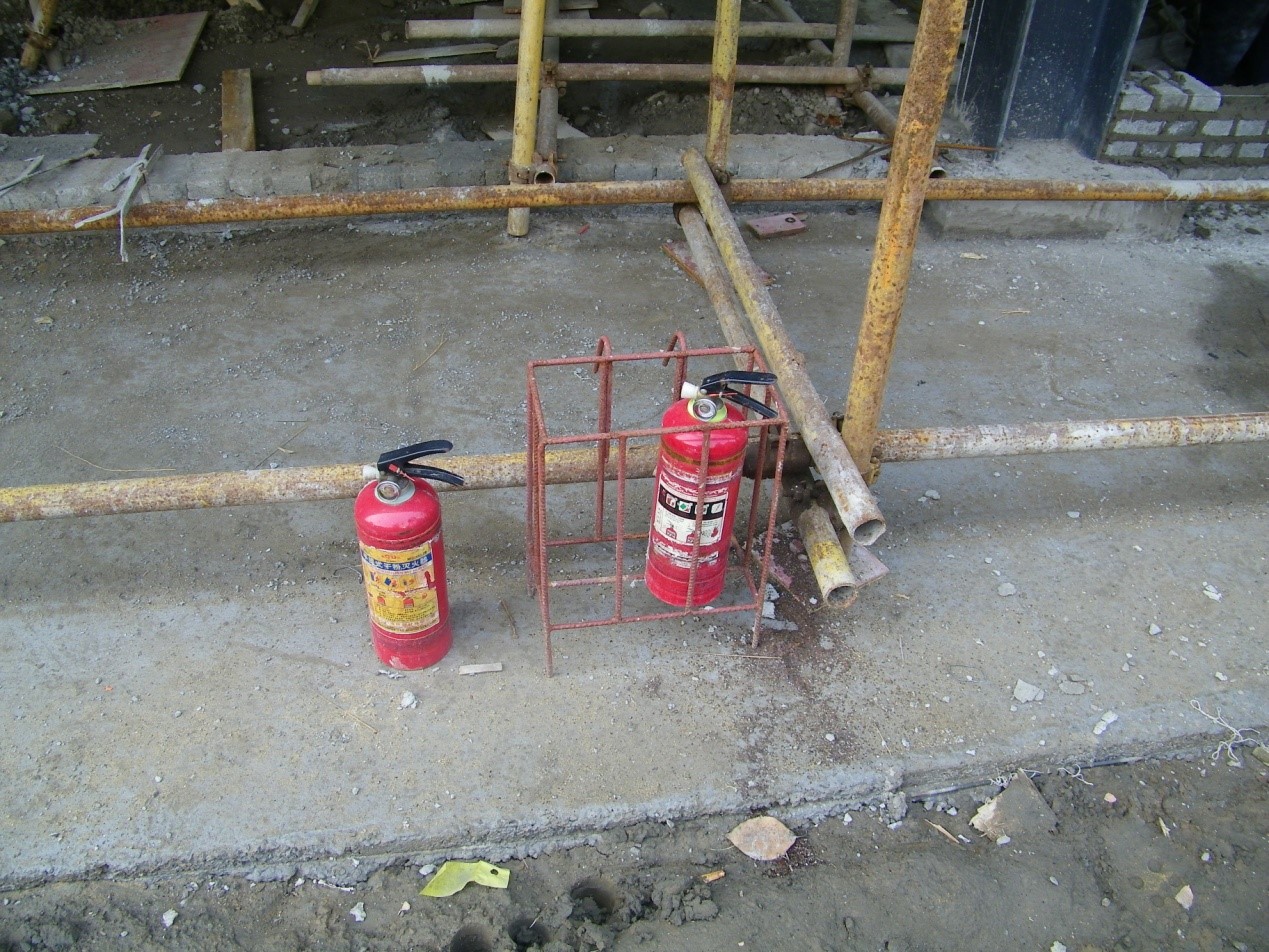

1)施工现场发现两个灭火器的压力超标,需替换新的灭火器;
2、武川路风雨操场:
1)二楼施工现场,工人施工作业存在不规范的情况,施工单位应加强管理。
3、教育技术中心北楼四层办公区及部分公共设施修缮工程:

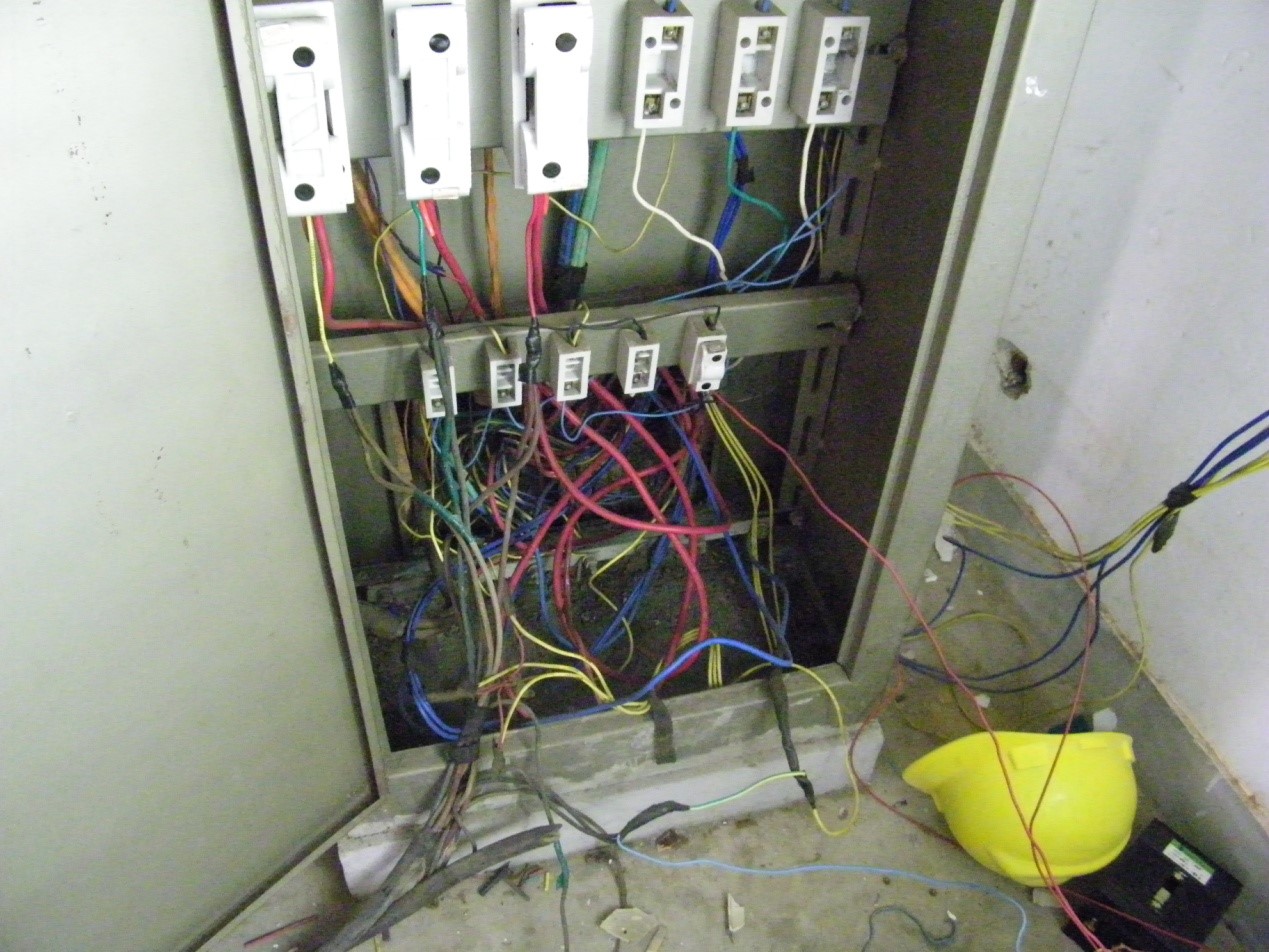

1)用电箱配置不当,发现电线内线裸露的情况,两项插头违规改成三项插头插在插电板上用电,存在用电安全隐患;
2)四楼楼梯口的建筑垃圾摆放过多,对楼宇造成一定的安全隐患。
4、教辅楼装修工程:
1)二楼楼梯口的顶板上的建筑垃圾应及时清理;
5、上海财经大学主校区体育馆:
1)施工现场存有一只配电箱接线不当,存在安全隐患;
2)工人生活区安全管理缺失。在工人宿舍间,仍旧发现有插电板放置在床上,存在火灾隐患,总包方应重视并加强管理。
通过本次月末检查发现了各项目部安全工作中存在的一些弊端和疏漏,要求各项目部及时进行了整改,项目部要继续夯实安全管理基础工作,为工程施工顺利进行提供安全保障。

新建办
2015年10月27日
9月月末安全大检查
新建办于9月24日下午组织保卫处、后勤管理处、后勤实业中心对在建工程项目进行例行安全大检查,存在问题如下:
1)施工场地周围的防护措施不够,存在安全隐患;
2)施工现场围挡不到位,与食堂接壤那段围挡缺失,需尽快补上;
3)基坑排水要加强,配电箱接线使用不规范。
2、教育技术中心北楼四层办公区及部分公共设施修缮工程:
1)用电箱配置不当,存在安全隐患,需整改;
2)中心三楼有师生正常上课,应在四楼楼梯口放置警示牌,确保师生安全。
3)施工现场需增加灭火器。
3、教辅楼装修工程:
1)施工现场建筑垃圾堆放过多,需及时清理,严禁在堆满垃圾中浇筑砼;
2)地面电线放置杂乱且不规范,需立即整改。
3)基坑排水要加强。
4、上海财经大学主校区体育馆:
1)施工现场三区配电箱放置不妥,存在安全隐患,需整改;
2)上海财经大学主校区体育馆工人生活区安全管理缺失,宿舍没人,剃须刀、充电器等电器插在插线板上,存在安全隐患,需教育相关人员。
通过本次月末检查发现了各项目部安全工作中存在的一些弊端和疏漏,要求各项目部及时进行了整改,使之得到有效的管控。项目部要继续严抓安全、狠抓安全,夯实安全管理基础工作,使广大职工的安全意识得到提高,使安全管理的各项工作和要求得到较好落实,进一步增强其安全责任意识,为工程施工顺利进行提供安全保障。

工程建设简报
(总第26期)
上海财经大学新校区建设办公室编 2015年09月23日
一、基本建设项目工程进度情况

1、主校区体育馆项目已完成基坑开挖,地下室结构已完成一半,目前正在继续浇筑地下室混凝土。
2、科研实验中心大楼项目,已取得市建交委扩初批复,目前正在进行施工招标以及施工图审图、各政府部门的施工图阶段意见征询工作。
二、在建房屋修缮、基础设施改造项目工程进度情况
1、校区电力配电网(一期)工程从2014年12月开工,至2015年6月29日竣工,该工程彻底解决了我校主校区未来十年基建工程和修缮工程的全部用电需求,从根本上保证了学校未来事业发展的需要。

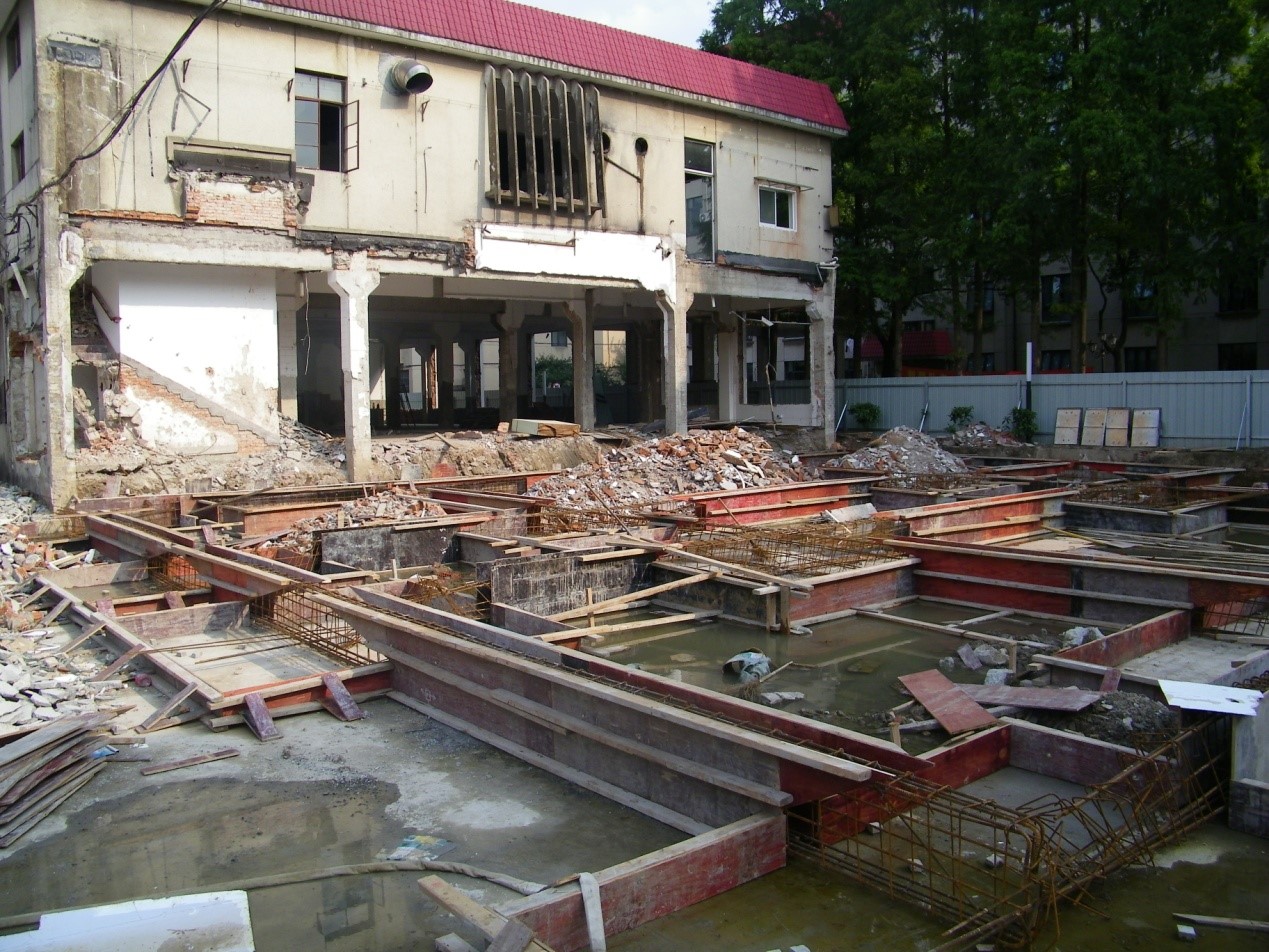

2、国定校区教辅楼(第一食堂)修缮工程已在进行基础改造及结构加固。
3、育衡楼修缮工程(一期)工程目前正在施工招标阶段。
4、学生宿舍综合改造(一期)—1号、2号、3号楼,已完成门窗的替换及室内的常规修缮,于8月底竣工移交。
5、教育技术中心北楼四层办公区及部分公共设施修缮工程目前已完成内部拆除及装修,已完成外窗更换。

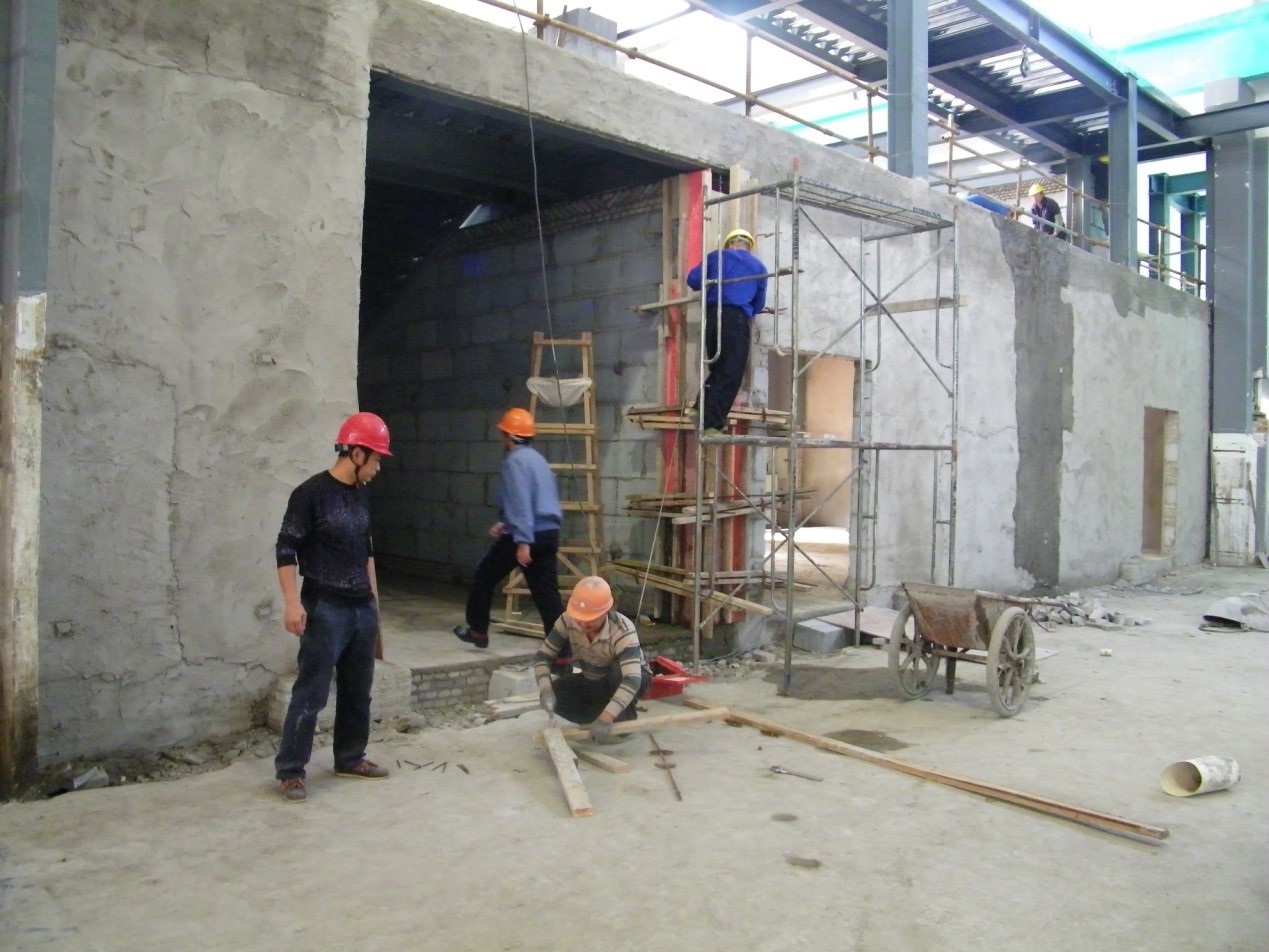

6、中山北一路校区锅炉房改造工程已完成脚手架的搭建,目前正在进行部分拆除改造工程及结构加固工程。
三、工程建设其他工作
1、完成上海财经大学“十三五”基本建设规划的初步方案。
2、每周一上午例行召开工程管理会议,研究解决在建工程中存在的问题。
3、每月底对所有新建办建设工地进行安全检查。
报:方华 副校长
送:审计监察处、财务处、教育技术中心、后勤管理处、保卫处
工程建设简报
(总第25期)
上海财经大学新校区建设办公室编 2015年07月25日
一、基本建设项目工程进度情况
1、学生创新创业中心报告厅已于7月下旬竣工移交。
2、主校区学生宿舍项目正在编制竣工验收的相关资料,目前正在进行室外道路铺设及绿化种植。

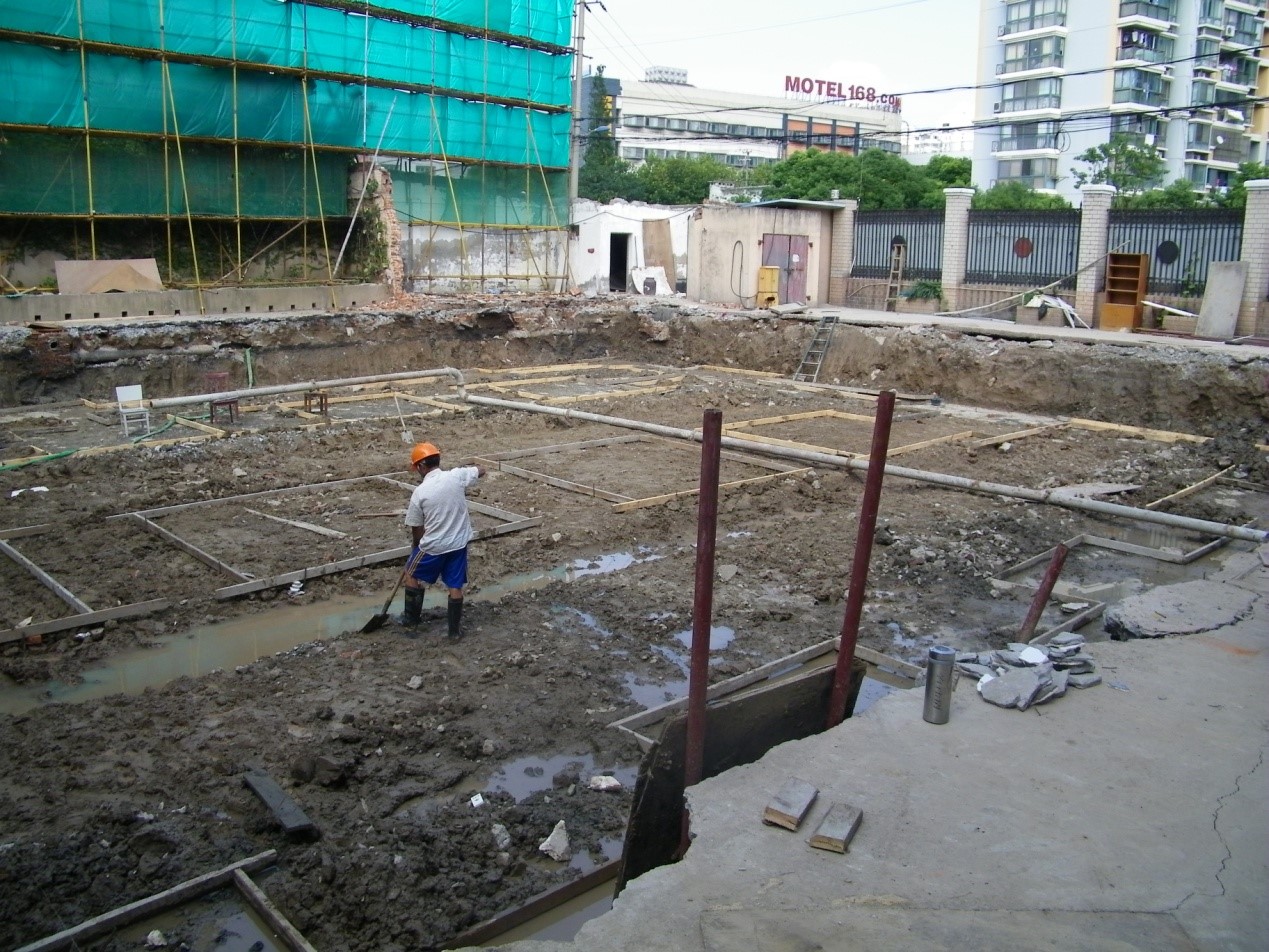

3、主校区体育馆项目已完成桩基工程,基坑围护工程已完成,目前正在进行基坑开挖。
4、科研实验中心大楼项目,已取得各政府部门扩初意见,待科技委专家评审后,向市建交委申报扩初审批。
二、在建房屋修缮、基础设施改造项目工程进度情况
1、校区电力配电网(一期)工程从2014年12月开工,至2015年6月29日竣工,该工程彻底解决了我校主校区未来十年基建工程和修缮工程的全部用电需求,从根本上保证了学校未来事业发展的需要。
2、国定校区教辅楼修缮工程已完成施工图设计,目前正在进行项目施工招标。
3、育衡楼修缮工程(一期)工程目前正在进行校内有关部门的需求征询及方案设计。
4、学生宿舍综合改造(一期)—1号、2号、3号楼,目前正在进行门窗的替换及室内的常规修缮,定于8月底竣工移交。
5、教育技术中心北楼四层办公区及部分公共设施修缮工程目前正在进行校内有关部门的需求征询及方案设计。
6、中山北一路校区锅炉房改造工程已完成施工图设计,目前正在进行项目施工招标。
三、工程建设其他工作
1、武川路人行天桥工程已完成可行性研究报告的编制,准备向教育部申报可研。
2、武川校区微调规划方案(含武川实验楼、武川地下车库、研究生活动用房),研究生活动用房正在向教育部申请立项审核,武川实验楼项目正在进行方案调整研究,并申请规划意见。
3、完成教育部改善基本办学条件专项资金2012-2014年执行情况检查及2016-2018年项目申报,2016-2018年总计申报项目数78 项、申报资金额 8.25亿元 。
4、每月底对所有新建办建设工地进行安全检查。
报:方华 副校长
送:审计监察处、财务处、教育技术中心、后勤管理处、保卫处
上海财经大学新建主校区宿舍楼顺利交付
2015年6月5日,我校新建主校区宿舍楼顺利交付。
上午9:30,由后勤处组织新建办、教技中心、信息办、保卫处、后勤实业中心、物业管理公司、众谊建筑设计院、高校监理、中建八局二公司等单位,举行了新校区宿舍楼移交仪式。宿舍楼的顺利移交,为下一步新生入住奠定了基础。

验收会议及移交仪式
新建宿舍楼北临政立路,南与原有宿舍楼相望,西侧为校内网球场,东临在建体育馆,建筑造型方正、简约、大气,落成后与校内原有建筑风格很好的融为一体,成为我校标志性学生宿舍楼。
新建主校区宿舍楼建筑面积21038.83m2,地下1层,地上18层,建筑高度57.45m,其中地下建筑面积1249.1m2,地上建筑面积19789.73m2,楼内总计设置529间宿舍,可容纳1058人入住,待楼内各项生活设施添置完善后,9月份新生即可入住,将有效缓解我校学生宿舍较为紧张的局面。

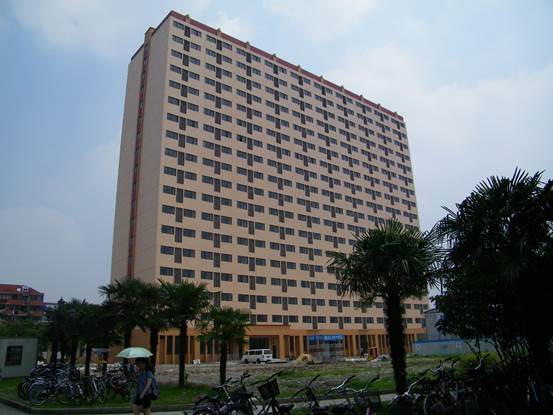

新建主校区宿舍楼
新建主校区宿舍自2013年9月5日开始桩基施工,2014年7月17日结构封顶,2015年1月上旬,总体施工完成,之后根据校内电网改造等情况,宿舍楼正式通电后开始进入后期系统调试阶段,各专项验收及检测、监测工作均已通过,2015年5月28日进行了最终的消防验收,并且已在杨浦区质监局监督下通过了工程竣工验收。
上海财经大学新建主校区宿舍楼建设过程中,校领导多次到现场视察指导,在校领导的关心领导下,投资、安全、质量、文明施工等方面均处于可控状态,建设过程中新建办及校内相关部门、监理单位、设计单位、施工总包单位等单位通力合作,宿舍楼工程建设硕果累累,取得了上海市文明工地、上海市绿色建筑施工达标工程等多项荣誉。
工程建设简报
(总第24期)
上海财经大学新校区建设办公室编 2015年05月25日
一、基本建设项目工程进度情况
1、学生食堂改扩建工程已竣工移交,于5月4日试营业。
2、大学生创业实训基地工程将于5月底竣工。
3、学生创新创业中心报告厅正在进行室内装修工程。
4、主校区学生宿舍项目正在编制竣工验收的相关资料,目前正在进行室外道路铺设及绿化种植。
5、主校区体育馆项目已完成桩基工程,目前正在进行基坑围护工程。
6、科研实验中心大楼项目,已取得规土局设计方案批复,待科技委专家评审并征询各政府部门扩初意见后,向市建交委申报扩初审批。
二、在建房屋修缮、基础设施改造项目工程进度情况
1、国定校区法学院办公楼装修工程已于4月竣工验收并移交后勤管理处。
2、武川校区图书馆共享空间项目已竣工,于5月初移交使用。
3、启动国定校区教辅楼装修工程,目前正在进行校内意见征询及方案设计。
4、启动中山北一路校区锅炉房改造工程,目前正在进行校内有关部门的需求征询。
三、工程建设其他工作
1、武川路人行天桥工程已取得教育部项建书批复,目前正在进行可行性研究报告的编制。
2、武川校区微调规划方案(含武川实验楼、武川地下车库、研究生活动用房),研究生活动用房正在向教育部申请立项审核,武川实验楼项目正在进行校内意见征询,项目实施与使用部门日益增长的需求暂未达成一致。
3、每月底对所有新建办建设工地进行安全检查。
报:方华 副校长
送:审计监察处、财务处、教育技术中心、后勤管理处、保卫处
