工程建设简报
(总第38期)
上海财经大学基本建设处编 2018年01月02日
一、基本建设项目工程进度情况

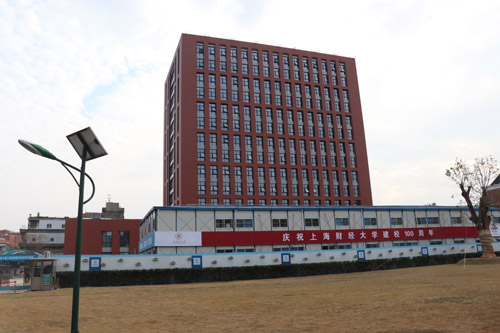

1、主校区科研实验中心大楼项目,目前外幕墙已经施工完成,正在进行室内装饰、安装施工以及室内设备的安装,室外总体施工进入准备阶段,预计今年五月竣工。

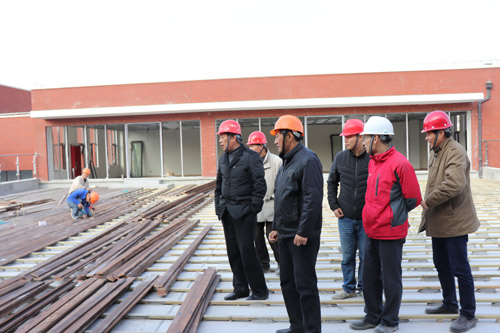

2、武川校区实验楼项目,目前室内风管、桥架的布设以及钢网架屋面施工完成,正在进行外墙保温层、轻质隔墙以及消防管道的施工。
3、27号学生宿舍项目,目前已取得规划设计要求,正在开展规划设计方案的申报,以及校内各相关部门的意见征询。
二、在建房屋修缮、基础设施改造项目工程进度情况

1、武川校区图书馆修缮工程,已于2017年12月底竣工验收。
三、工程建设其他工作
1、每周一上午例行召开工程管理会议,研究解决在建工程中存在的问题。
2、每月底对所有基建处建设工地进行安全检查。
报:方华 副校长
送:审计监察处、财务处、教育技术中心、后勤管理处、保卫处
2017年12月安全大检查

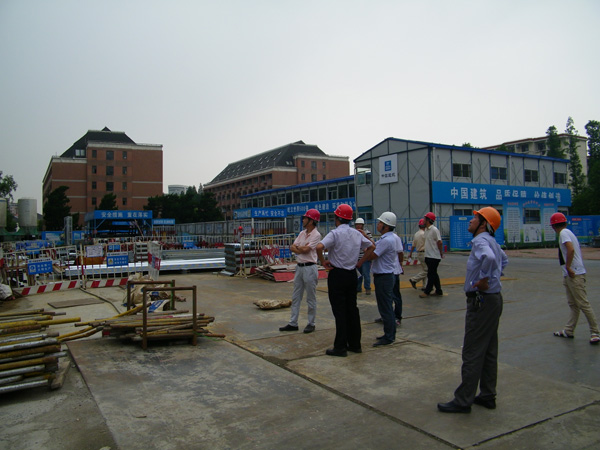

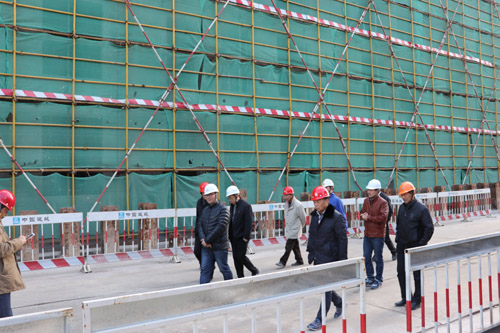

上海财经大学基本建设处于2017年12月13日组织保卫处、后勤管理处、后勤实业中心,以及各项目监理单位、项目管理单位等对在建工程项目进行例行质量安全大检查,存在问题如下:

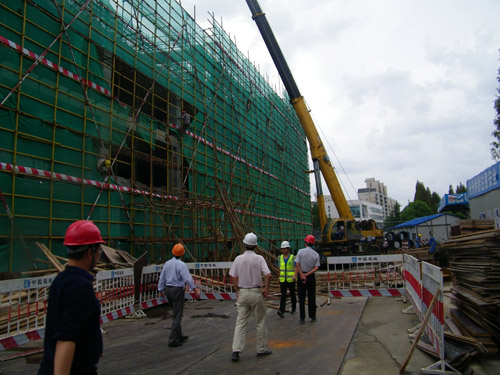

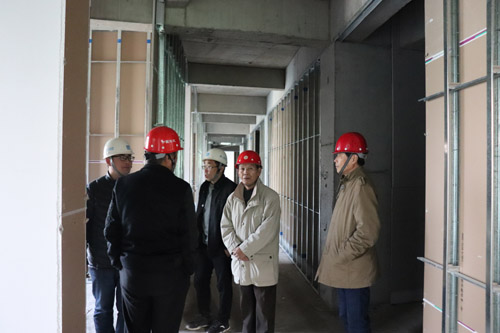

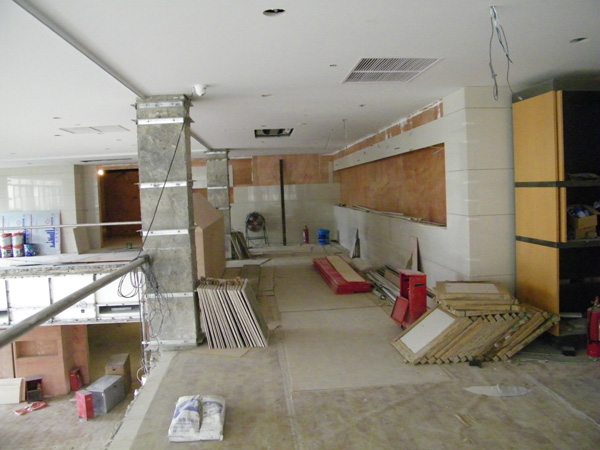

1、主校区科研实验中心工程:幕墙施工基本完成,正在进行室内装饰装修工作。需注意装饰装修阶段的施工质量,做好成品保护。

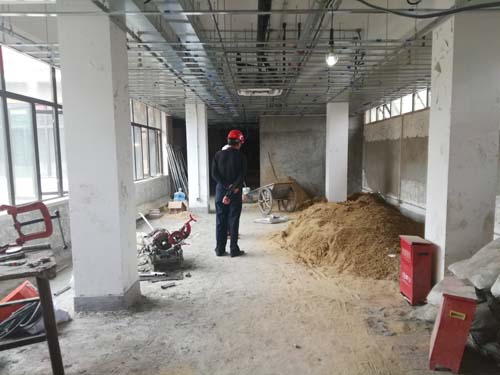

2、武川校区实验楼工程:各分包单位陆续进场施工,正在进行室内隔墙的施工。需要注意临时用电安全。

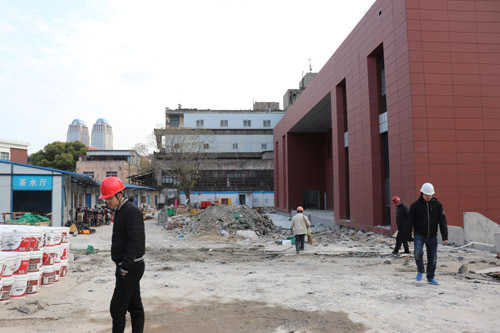

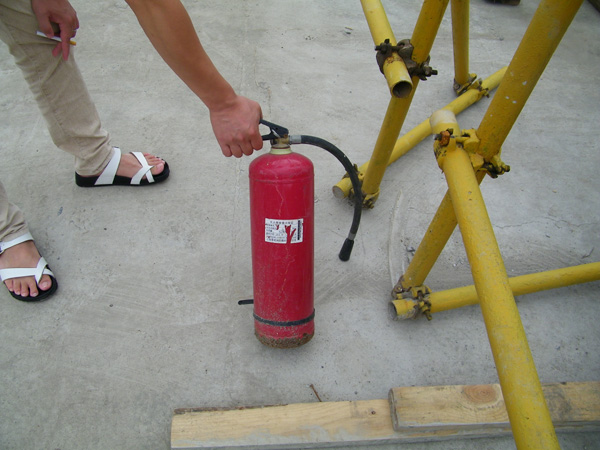

3、国教院项目:装饰装修阶段工作进入末期,消防水池施工完成,正在进行室外总体的施工。需要注意临时用电安全,配齐消防灭火器。

通过本次安全大检查发现了各项目部安全工作中存在的一些弊端和疏漏,要求各项目部及时进行整改,为工程施工顺利进行提供安全保障。
上海财经大学
基本建设处
2017年12月13日
工程建设简报
(总第37期)
上海财经大学基本建设处编 2017年11月03日
一、基本建设项目工程进度情况
1、主校区体育馆配套项目室外专业场地以及东侧六角亭、石拱桥景观工程已全面竣工。

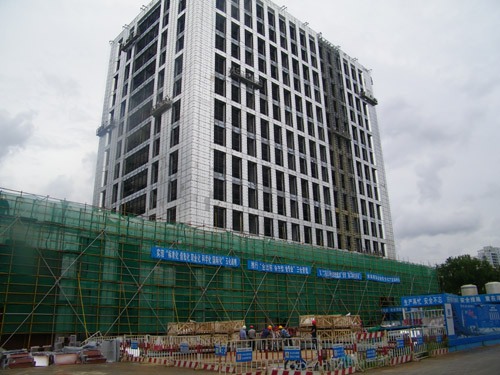

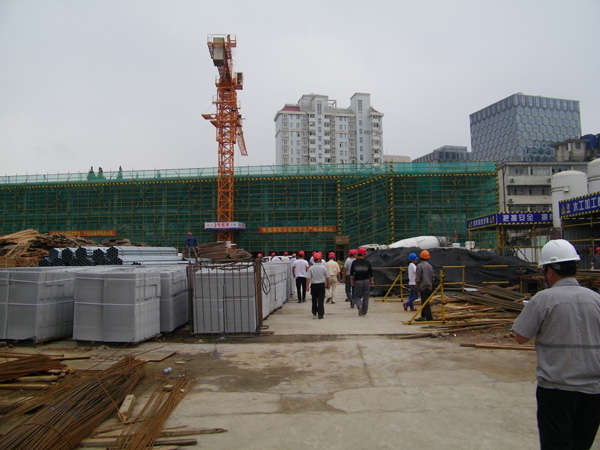

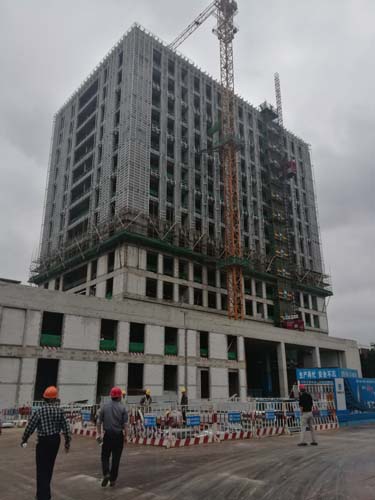

2、主校区科研实验中心大楼项目,目前处于装饰、安装全面施工阶段,装修基层施工已完成,室内设备安装已基本到位,同时正在进行外幕墙及室外总体的施工,预计明年一月底竣工。
3、武川校区实验楼项目,目前二次结构已完成,正在进行内外墙抹灰施工,即将进行钢结构以及室内精装修施工。
4、27号学生宿舍项目,目前已取得规划设计要求,正在开展规划设计方案的申报,以及校内各相关部门的意见征询。
二、在建房屋修缮、基础设施改造项目工程进度情况
1、武川校区图书馆修缮工程,阅览室、中庭、屋面修缮已经全部结束,目前正在进行电梯安装。
三、工程建设其他工作
1、每周一上午例行召开工程管理会议,研究解决在建工程中存在的问题。
2、每月底对所有基建处建设工地进行安全检查。
报:方华 副校长
送:审计监察处、财务处、教育技术中心、后勤管理处、保卫处
2017年9月安全大检查

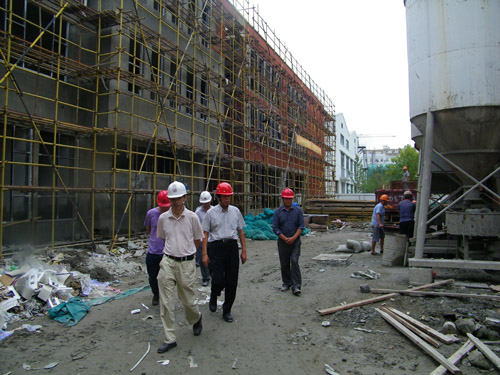

上海财经大学基本建设处于2017年9月28日组织校保卫处、后勤管理处、后勤实业中心,以及各项目监理单位、项目管理单位等对在建工程项目进行例行质量安全大检查,存在问题如下:
1.主校区科研实验中心工程:主要进行幕墙施工和室内装饰装修。需注意高空作业的安全防护,以及现场临时用电和防火安全。

2.武川校区实验楼工程:结构施工基本完成,正在进行模板的拆除工作。现场垃圾需要及时清理。

3.国教院项目:正在进行大面积的室内装饰装修工作,需要注意施工质量,以及各个工种的临时用电安全。

通过本次安全大检查发现了各项目部安全工作中存在的一些弊端和疏漏,要求各项目部及时进行整改,为工程施工顺利进行提供安全保障。
上海财经大学
基本建设处
2017年9月28日
工程建设简报
(总第36期)
上海财经大学基本建设处编 2017年09月08日
一、基本建设项目工程进度情况

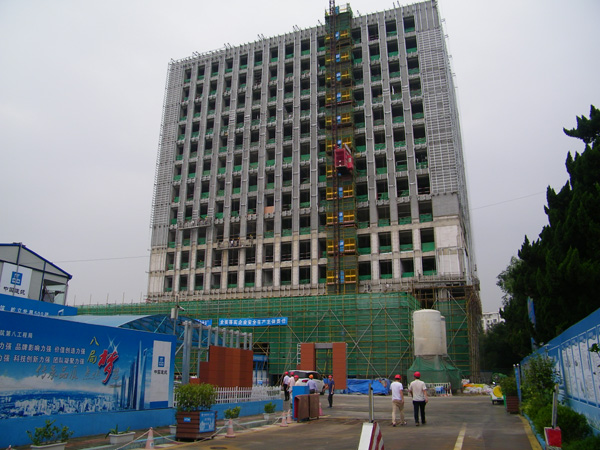

1、主校区科研实验中心大楼项目,目前室内装饰装修、安装等施工内容已全面展开,同时进行的还有消防工程、空调工程、弱电工程,外立面陶板即将进行施工。
2、武川校区实验楼项目,目前正在进行结构施工,预计9月18日主体建筑结构封顶。
二、在建房屋修缮、基础设施改造项目工程进度情况
1、育衡楼修缮工程(二期),已于9月8日竣工移交,学校物业顺利接收。
2、武川校区图书馆修缮工程,正在进行阅览室装修,屋面保温层已经拆除完毕,正在进行玻璃幕墙的施工。
三、工程建设其他工作
1、每周一上午例行召开工程管理会议,研究解决在建工程中存在的问题。
2、每月底对所有基建处建设工地进行安全检查。
报:方华 副校长
送:审计监察处、财务处、教育技术中心、后勤管理处、保卫处
上海财经大学基本建设处于2017年6月29日组织保卫处、后勤管理处、后勤实业中心,以及各项目监理单位、项目管理单位等对在建工程项目进行例行安全大检查,存在问题如下:

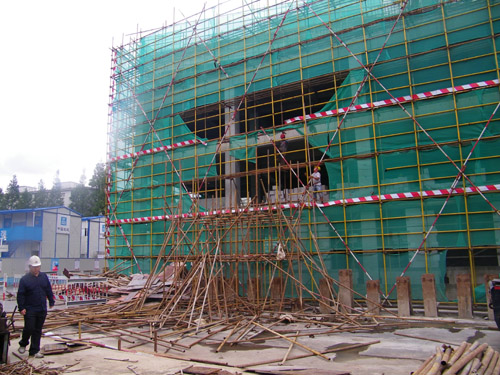

1.主校区科研实验中心工程:正在进行幕墙吊篮施工。需要注意高空作业的安全,以及防台防汛工作的落实。

2.育衡楼(二期)修缮工程:正在进行吊顶、卫生间洁具等安装施工。现场发现部分工人不佩戴安全帽。

3.武川校区实验楼工程:处于一层地面模板搭设阶段,周边居民较多,要做到施工不扰民。

4.国教院项目:结构施工阶段,现场存在施工区域照明不足、违规用电、消防灭火器过期、工人宿舍区电线乱搭等情况,以及监理人员不到位,设计图纸滞后,项目部需要及时进行整改。

通过本次安全大检查发现了各项目部安全工作中存在的一些弊端和疏漏,要求各项目部及时进行整改,为工程施工顺利进行提供安全保障。
上海财经大学
基本建设处
2017年6月29日
2017年5月安全大检查
上海财经大学基本建设处于2017年5月24日组织保卫处、后勤管理处、后勤实业中心,以及各项目监理单位、项目管理单位等对在建工程项目进行例行安全大检查,存在问题如下:

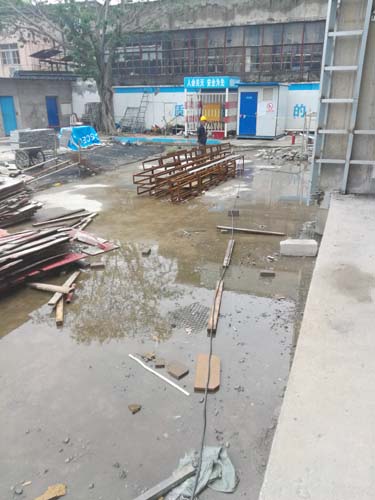

1.主校区科研实验中心项目:正在进行幕墙施工,样板房施工。建筑东侧的施工电缆随意摆放,浸在水里,需要整改。

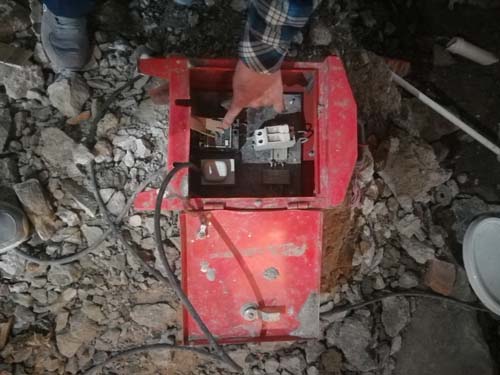

2.育衡楼(二期)修缮工程:正在进行隔墙和吊顶的施工。现场物品摆放杂乱,扬尘较大,配电箱使用不规范。

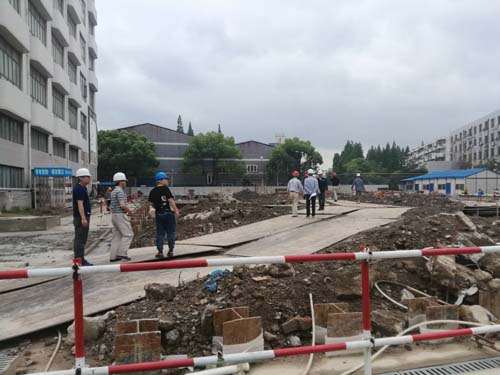

3.武川校区实验楼工程:处于基坑挖土阶段,需要保持现场环境整洁。

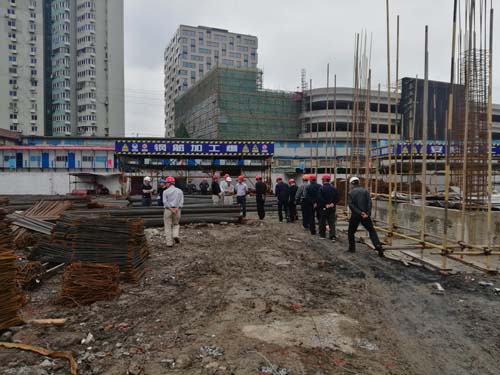

4.国教院项目:结构施工阶段,大面积的绑扎钢筋和浇筑混凝土,需加强施工质量。

通过本次安全大检查发现了各项目部安全工作中存在的一些弊端和疏漏,要求各项目部及时进行整改,为工程施工顺利进行提供安全保障。
上海财经大学
基本建设处
2017年5月24日
