工程建设简报
(总第35期)
上海财经大学基本建设处编 2017年05月23日
一、基本建设项目工程进度情况

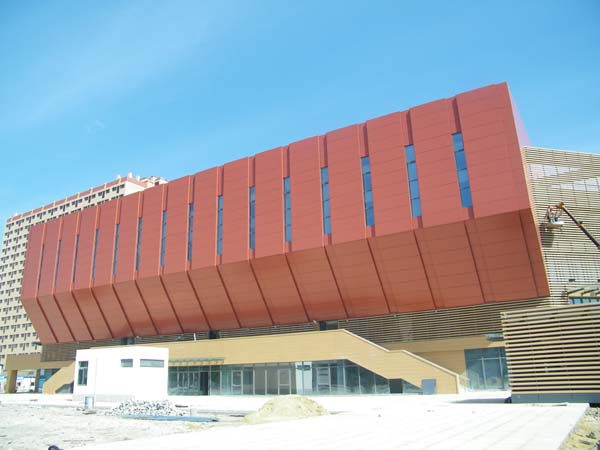

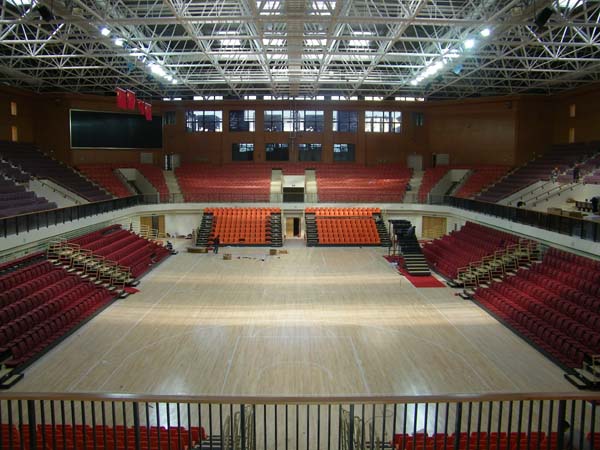

1、主校区体育馆项目,已于5月23日进行竣工验收工作并交付使用。

体育馆配套项目室外专业场地以及东侧景观已启动。

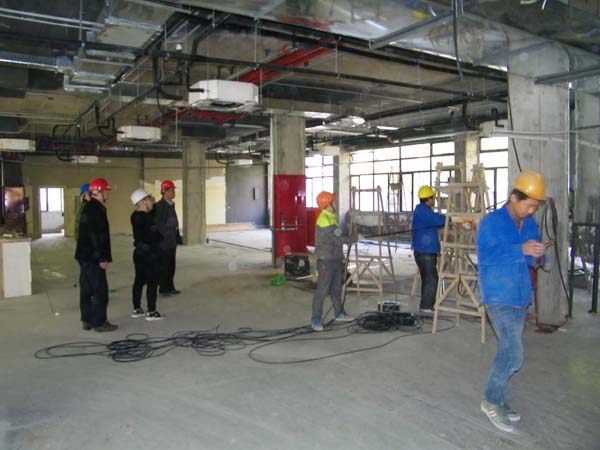

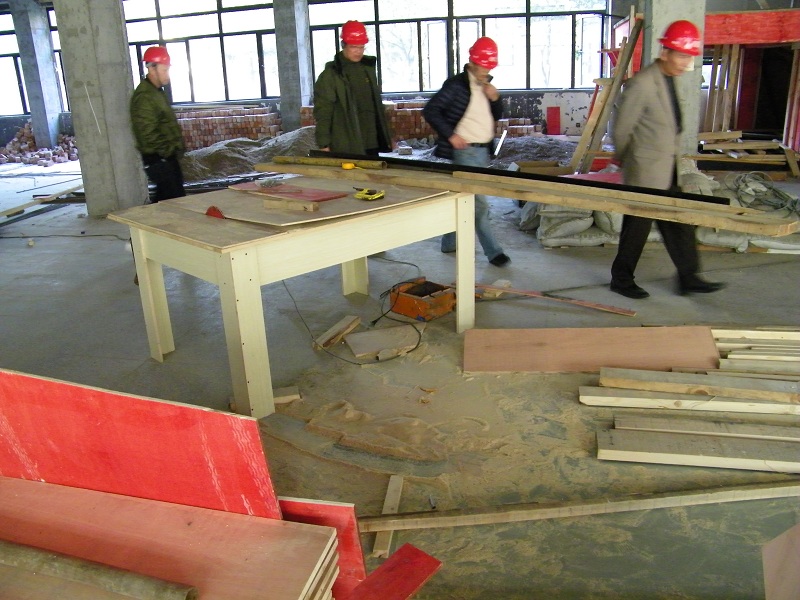

2、主校区科研实验中心大楼项目,目前室内装饰、安装等施工内容已大面积展开。

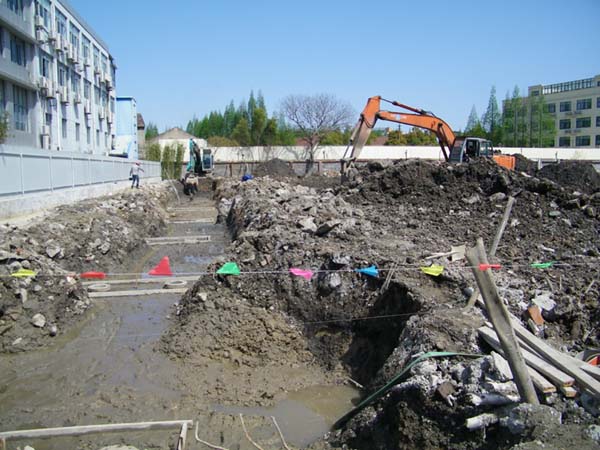

3、武川校区实验楼项目,已完成桩基工程,目前正在进行土方开挖,完成之后将进行垫层的浇筑以及绑扎承台钢筋。
二、在建房屋修缮、基础设施改造项目工程进度情况

1、国定路学生艺术中心项目,已于4月20日竣工移交,学校物业顺利接收。

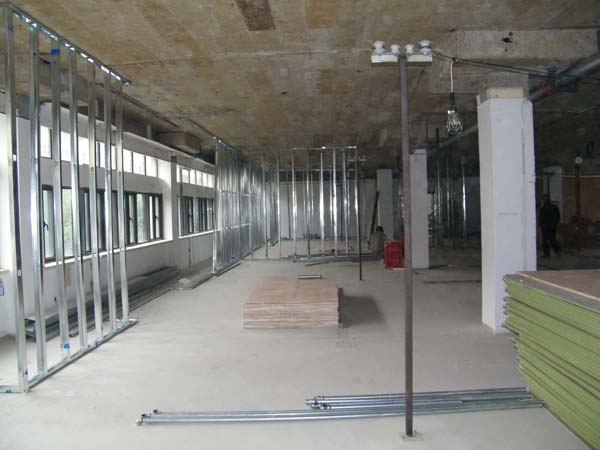

2、育衡楼修缮工程(二期),展区设计除税票馆、货币馆未定稿外,其余展馆均完成设计方案,消防工程接近尾声,隔断封板完成60%,空调室外机基础施工完毕,隐蔽工程验收结束,其余安装管线铺设正在进行。
三、工程建设其他工作
1、每周一上午例行召开工程管理会议,研究解决在建工程中存在的问题。
2、每月底对所有基建处建设工地进行安全检查。
报:方华 副校长
送:审计监察处、财务处、教育技术中心、后勤管理处、保卫处
2017年4月安全大检查
上海财经大学基本建设处于2017年4月12日组织保卫处、后勤管理处、后勤实业中心,以及各项目监理单位、项目管理单位等对在建工程项目进行例行安全大检查,存在问题如下:

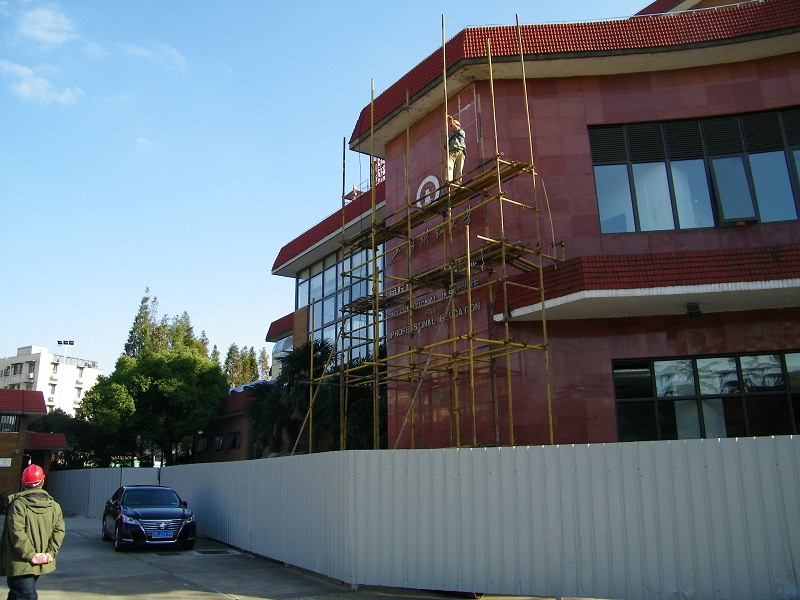

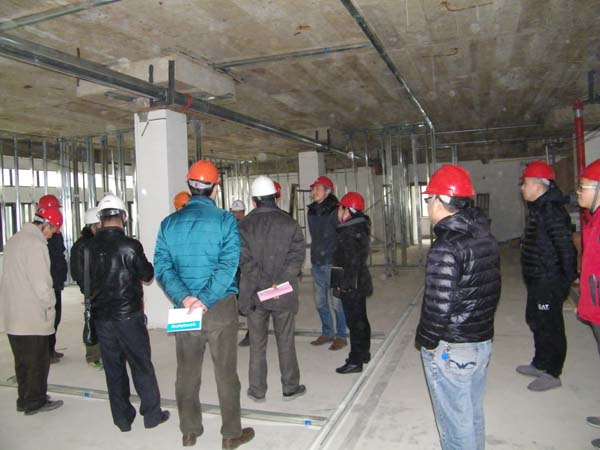

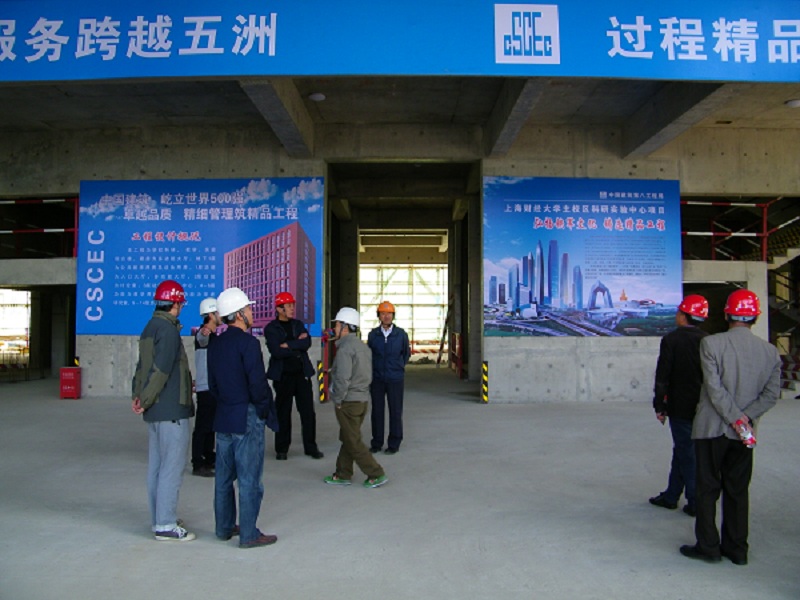

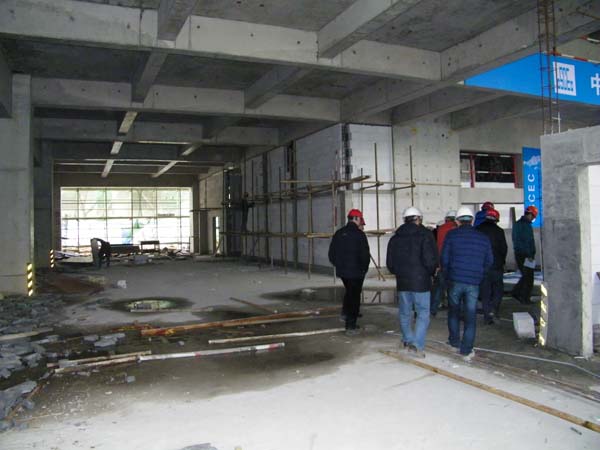

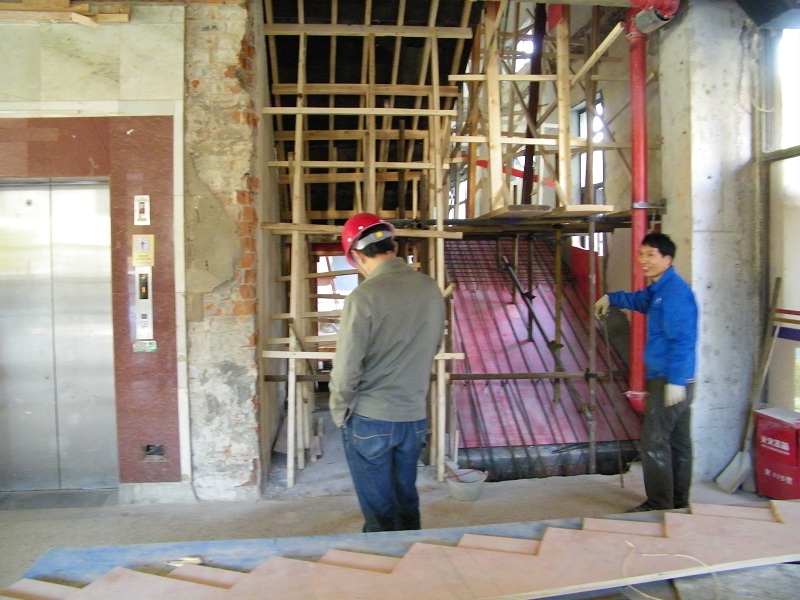

1.主校区科研实验中心工程:正在进行配管施工,幕墙单位进场准备施工。需要注意高空作业的安全性。

2.国定路学生艺术中心修缮工程:项目基本完成,进入验收阶段。需注意设备的调试验收工作。

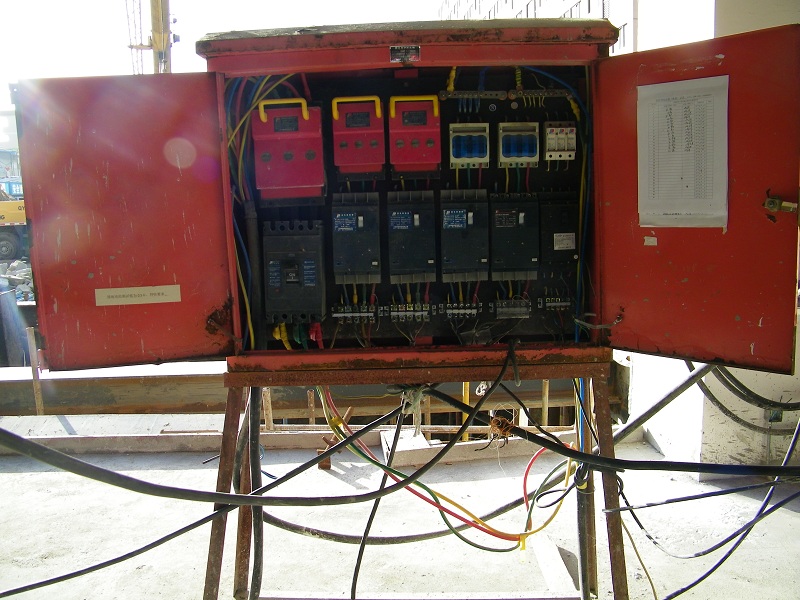

3.育衡楼(二期)修缮工程:装修专业正在基础放样和轻钢龙骨隔墙施工,消防、空调、强弱电布管施工接近65%。现场局部施工临时用电不规范和落手清理不到位,需要进行整改。

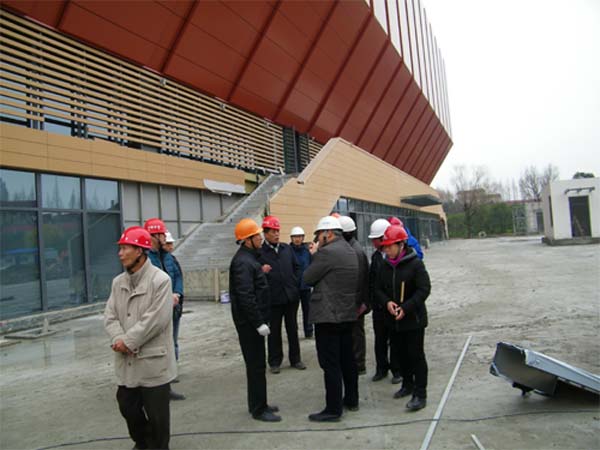

4.主校区新建体育馆工程:场馆装饰面基本完成,场馆内座椅正在安装调试,消防备案完成。此阶段,需要注意成品保护,防止人为的破坏。

5.武川校区实验楼工程:管桩和围护桩施工完成,进入挖土阶段。现场需要注意保持安全文明施工。

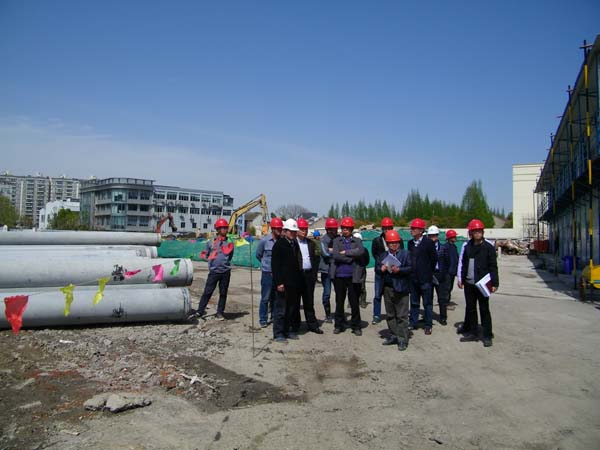

6.科技园区项目:正在进行打桩施工,桩基静载检测正在进行。现场需要注意井点降水,以及打桩对周边建筑的影响。

通过本次安全大检查发现了各项目部安全工作中存在的一些弊端和疏漏,要求各项目部及时进行整改,为工程施工顺利进行提供安全保障。
上海财经大学
基本建设处
2017年4月12日
工程建设简报
(总第34期)
上海财经大学基本建设处编 2017年03月23日
一、基本建设项目工程进度情况

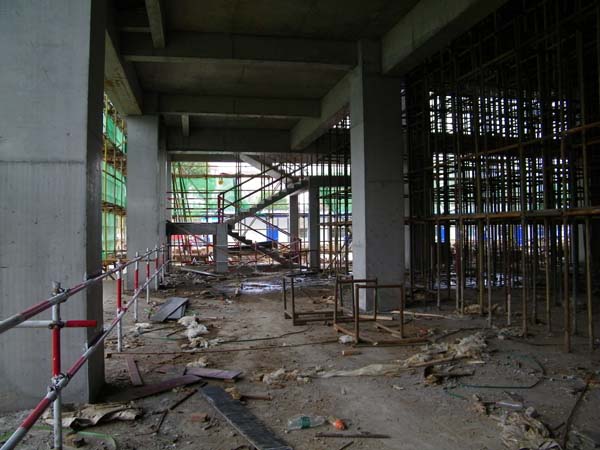

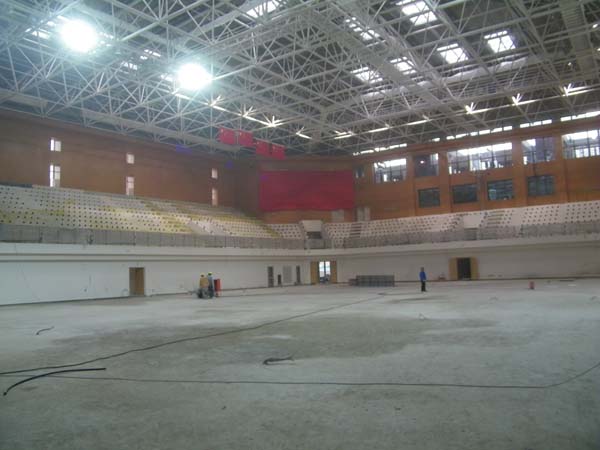

1、主校区体育馆项目,室内装修已全部完成,正在进行看台座椅、运动地板的安装,以及室外运动场地的施工等工作,预计四月中旬全部完成并交付使用。

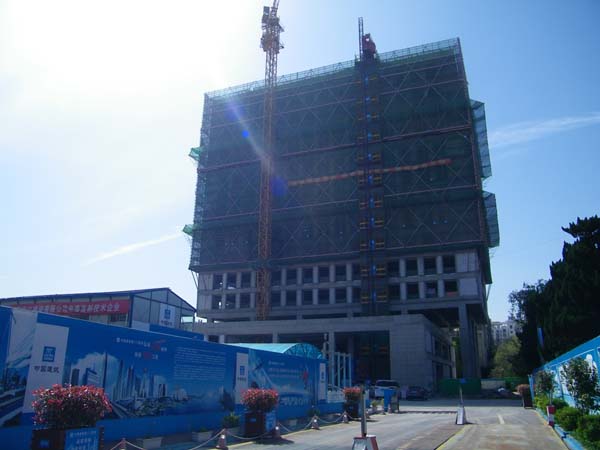

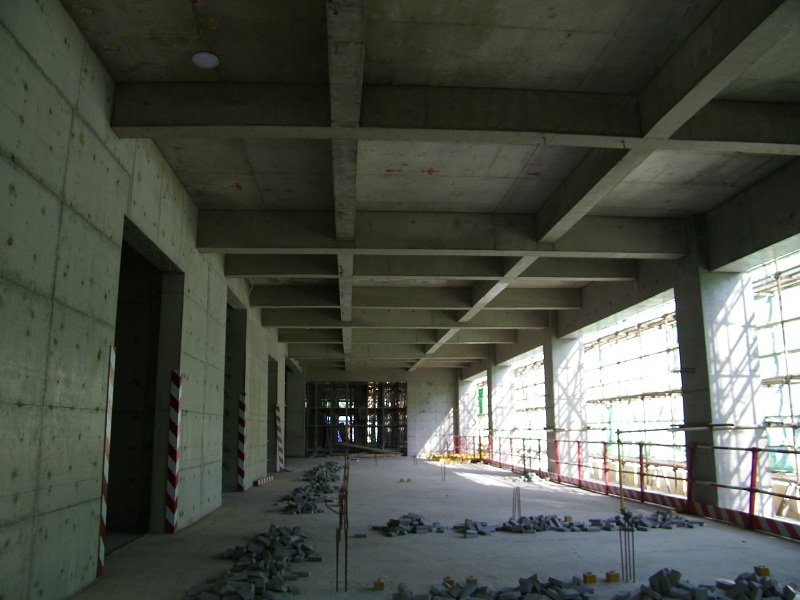

2、主校区科研实验中心大楼项目,已完成结构施工,目前已进入室内装饰、安装等大面积施工阶段。
3、武川校区实验楼项目,已取得施工许可证,总包单位进场做开工前准备。
二、在建房屋修缮、基础设施改造项目工程进度情况
1、国定路学生艺术中心项目,原结构风动百叶封堵完成,楼梯栏杆施工完成,舞台分包施工安装全部完成,目前正在进行舞台专业分包联合调试及验收,准备开展工程空气检测工作及工程竣工资料的准备,预计4月20日竣工移交。
2、育衡楼修缮工程(二期),正在进行消防、空调施工,以及新风管道的铺设,待4月初方案深化设计完成后开展室内装饰施工。
三、工程建设其他工作
1、每周一上午例行召开工程管理会议,研究解决在建工程中存在的问题。
2、每月底对所有基建处建设工地进行安全检查。
报:方华 副校长
送:审计监察处、财务处、教育技术中心、后勤管理处、保卫处
2017年年初安全大检查
上海财经大学基本建设处于2017年1月9日组织各项目监理单位、项目管理单位等对在建工程项目进行例行安全大检查,存在问题如下:
1.主校区科研实验中心工程:项目结构封顶,正在进行相关预埋等工作,现场杂物丢放较为杂乱,需要及时清理。

2.国定路学生艺术中心修缮工程:土建工作进入收尾阶段,目前进行音响、座椅安装等配套工作,现场高空作业需要注意安全。

3.育衡楼(二期)修缮工程:结构加固完成,目前进行场馆内的隔墙安装,需要注意临时用电的安全。

4.主校区新建体育馆工程:外立面工程基本完成,正在进行室内装饰,以及室外运动场地和道路的施工等工作。作业范围较广,安全问题不容忽视。

通过本次安全大检查发现了各项目部安全工作中存在的一些弊端和疏漏,要求各项目部及时进行整改,为工程施工顺利进行提供安全保障。
上海财经大学
基本建设处
2017年1月9日
工程建设简报
(总第33期)
上海财经大学基本建设处编 2016年12月30日
一、基本建设项目工程进度情况

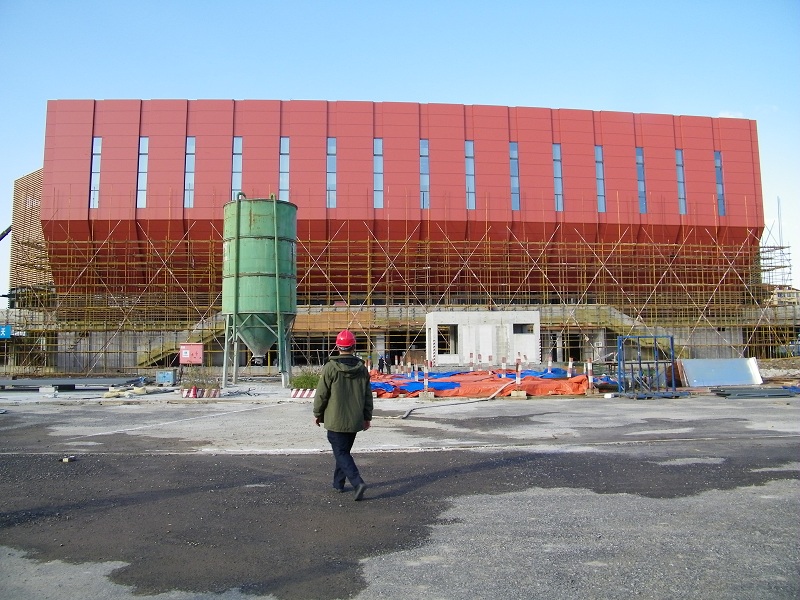

1、主校区体育馆项目,场馆幕墙工程基本完成,正在进行室内墙面粉刷、瓷砖铺设,以及室外运动场地和道路的施工等工作。

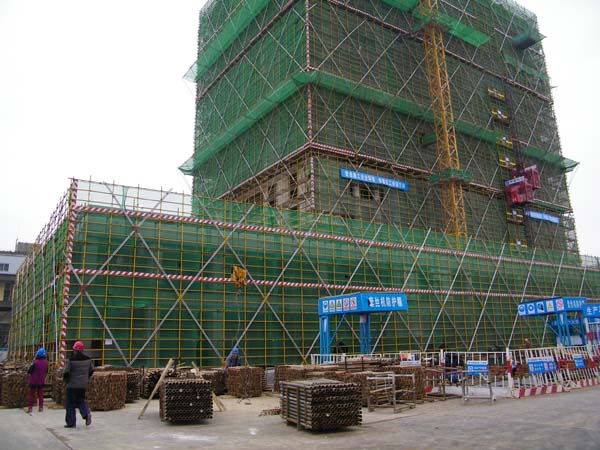

2、主校区科研实验中心大楼项目,总高14层的主体结构封顶,目前正在进行脚手架拆除、室内预埋管等工作。
3、武川校区实验楼项目,目前正在进行相关前期准备工作。
二、在建房屋修缮、基础设施改造项目工程进度情况
1、国定路学生艺术中心项目,GRG石膏板安装结束,木门、防火门安装结束,目前正在进行陶瓷漆粉刷、铝格栅安装等工作。
2、育衡楼修缮工程(二期),结构加固施工基本完成,方案深化设计基本完成。
3、中山北一路校区图书馆修缮工程,于11月21日竣工,并移交给图书馆。
4、国立上海商学院老校门复建工程,于11月19日竣工。
三、工程建设其他工作
1、每周一上午例行召开工程管理会议,研究解决在建工程中存在的问题。
2、每月底对所有基建处建设工地进行安全检查。
2016年11月月末安全大检查
上海财经大学新校区建设办公室于2016年11月15日组织学校保卫处、后勤管理处、后勤实业中心等对在建工程项目进行例行安全大检查,存在问题如下:
1.主校区科研实验中心工程:目前结构施工至第八层,现场垃圾清洁的较为到位,需要注意高空作业的安全和噪声对周边学生的影响。

2.国定路学生艺术中心修缮工程:重点施工区域在舞台位置,高空作业注意安全。

3.育衡楼(二期)修缮工程:楼梯处的结构施工不符合规范,需要立即整改。加工区木屑铺满地面,存在消防安全隐患。

4.主校区新建体育馆工程:正在拆除外脚手架,用电安全规范进行了相应的整改,但仍存在用电不规范的地方。

通过本次月末检查发现了各项目部安全工作中存在的一些弊端和疏漏,要求各项目部及时进行整改,为工程施工顺利进行提供安全保障。
新校区建设办公室
2016年11月15日
工程建设简报
(总第32期)
上海财经大学新校区建设办公室编 2016年10月31日
一、基本建设项目工程进度情况
1、主校区体育馆项目,目前正在进行一层、二层和三层的石膏板面层安装;东立面的陶棍施工,南北立面的蜂窝板和玻璃安装施工,东西立面的玻璃施工;以及管道安装、电缆铺设等配套工作。
2、主校区科研实验中心大楼项目,A区五层结构浇筑完成,目前正在进行A区六层的钢筋绑扎。
3、武川校区实验楼项目,目前正在进行试桩等前期工作。
二、在建房屋修缮、基础设施改造项目工程进度情况
1、国定路学生艺术中心项目目前正在进行舞台灯光机械的进场安装,礼堂的内部装修等工作。
2、育衡楼修缮工程(二期)正在进行D区结构检测以及结构加固设计方案。
3、中山北一路校区图书馆修缮工程基本完成收尾工作,预计11月中旬移交给图书馆。
4、老校门复建工程,正在进行墙面粉刷、周边绿化铺设等工作,预计11月上中旬竣工验收。
三、工程建设其他工作
1、每周一上午例行召开工程管理会议,研究解决在建工程中存在的问题。
2、每月底对所有新建办建设工地进行安全检查。
3、9月20-23日,教育部学校规划建设发展中心举办的2016年“长江三角洲”地区高校基本建设管理专题培训班在我校举办,上海财经大学承办。
